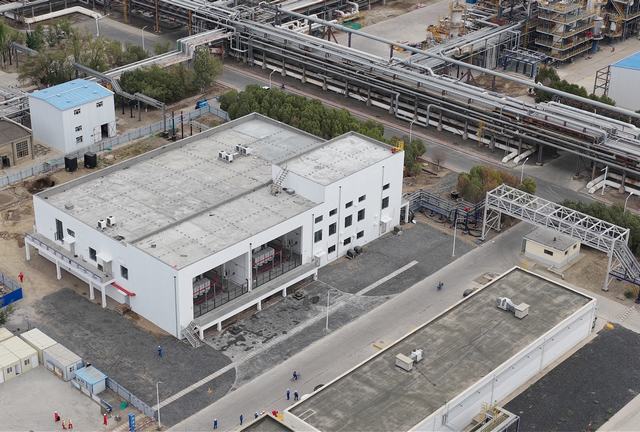

8月10日,中国石油克拉玛依石化公司新建110kV炼三变电所完成全流程带电试验,一次送电成功。这是该公司首次独立建设并运维110kV电压等级变电所,标志着节能降碳及提高电气化率项目取得重要进展。
据悉,投运后,炼三变电所将保障Ⅱ套延迟焦化装置密闭除焦供电,并分流炼一变、炼二变的重载负荷,解决这两座在运变电所长年负载率超标、电网冗余不足的问题,降低生产装置因电压波动引发晃电和停机的风险,优化厂区110kV电网架构。
全站配置59台(套)电气设备,包括110kV油浸式主变压器、GIS全封闭组合电器、微机综合自动化保护系统等,均按国家及行业规范设计施工。项目自2025年9月28日破土动工,历时近一年完成土建施工、设备安装、电缆敷设、一二次回路接线、系统联调联试等工序。建设初期,公司组建32人电气专业组,审核图纸及技术规格书百余份,签订设备技术协议20余份,组织技术交底30余次,提前规避工艺偏差和设备适配等问题。

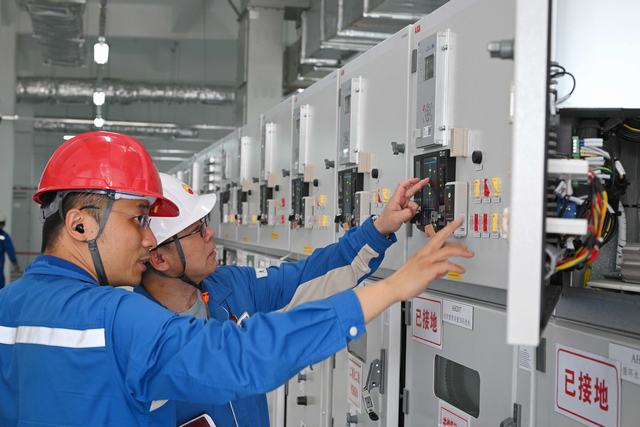

专业组参照同行和炼化板块专家意见,在送电过程中加强关键部位的监护。从炼二变电所到炼三变电所的所有电缆路径,每隔200米安排专人值守,电缆接头等重点部位全程盯守。
据机动设备部副经理张德康介绍,新变压器需进行5次全电压冲击合闸,每次持续时间不少于10分钟。由于试验期间不能离人,所有成员放弃休息坚守现场,历经12小时的连续奋战,5次冲击合闸全部成功。
炼三变电所的成功送电,是克石化节能降碳及电气化率提升示范项目的重要里程碑。该项目全面建成后,克石化电气化率将提升至11%,预计每年可减少碳排放9%。
