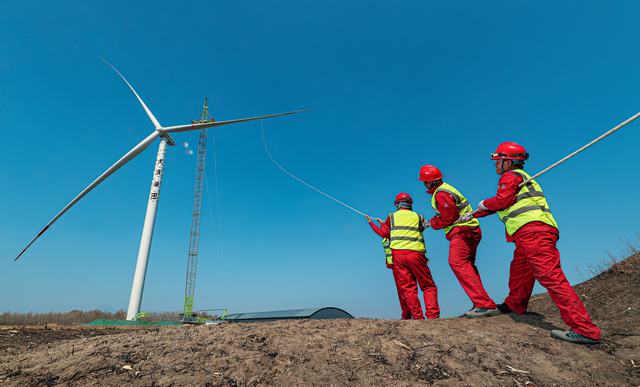

4月中旬,大庆油田林甸160万千瓦风光发电项目二期100万千瓦风电工程首台风机吊装圆满完成,标志着该项目建设实现从地下基础施工到地上设备安装的关键节点跨越,为项目按期投产筑牢根基。
该工程自去年10月下旬开工以来,项目部坚持高起点谋划、高标准建设、高效率推进,针对有效施工期短、交叉作业多等问题,完善管理链条、压实责任,凝聚参建各方合力推进项目建设。目前,二期项目已累计完成120台风机基础桩施工、38台风机基础冬季浇筑,为此次首吊及后续施工创造有利条件。
据该项目承建单位——大庆油田电能公司新能源研究开发分公司负责人介绍,在项目建设中,施工团队攻坚克难,有效应对严寒恶劣天气、工期紧迫等难题,严守安全底线,严控工程质量,高效推进建设进度。该项目全面投产后,年发电量超45亿千瓦时,将为油田高质量发展注入强劲动力。
